UHE Sinop conclui antes do prazo parada programada da Unidade Geradora 2

Publicado em 17 de Julho de 2023 às 09h 03min
UHE Sinop conclui antes do prazo parada programada da Unidade Geradora 2

Procedimento acontece anualmente para manutenção preventiva das máquinas.

A Usina Hidrelétrica (UHE) Sinop, localizada no norte do Mato Grosso, concluiu na última quarta-feira (12/7), a parada programada de 16 mil horas da Unidade Geradora 2 (UG2) com anuência do Operador Nacional do Sistema Elétrico (ONS). O trabalho teve como objetivo assegurar o pleno funcionamento da máquina por meio da manutenção preventiva.

Incialmente previstas para serem executadas em 11 dias, as atividades foram antecipadas em cerca de 41 horas, permitindo a disponibilização da Unidade para o Sistema Interligado Nacional (SIN).

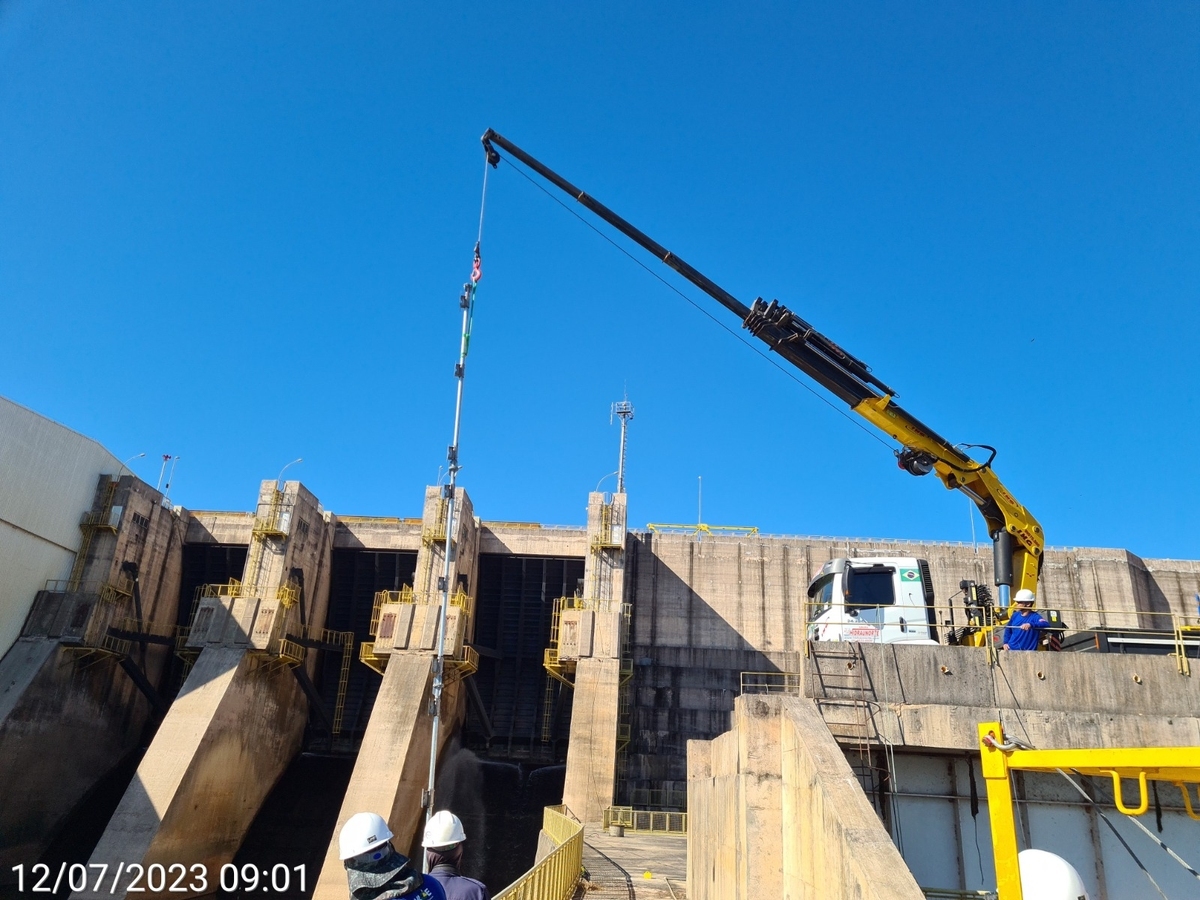

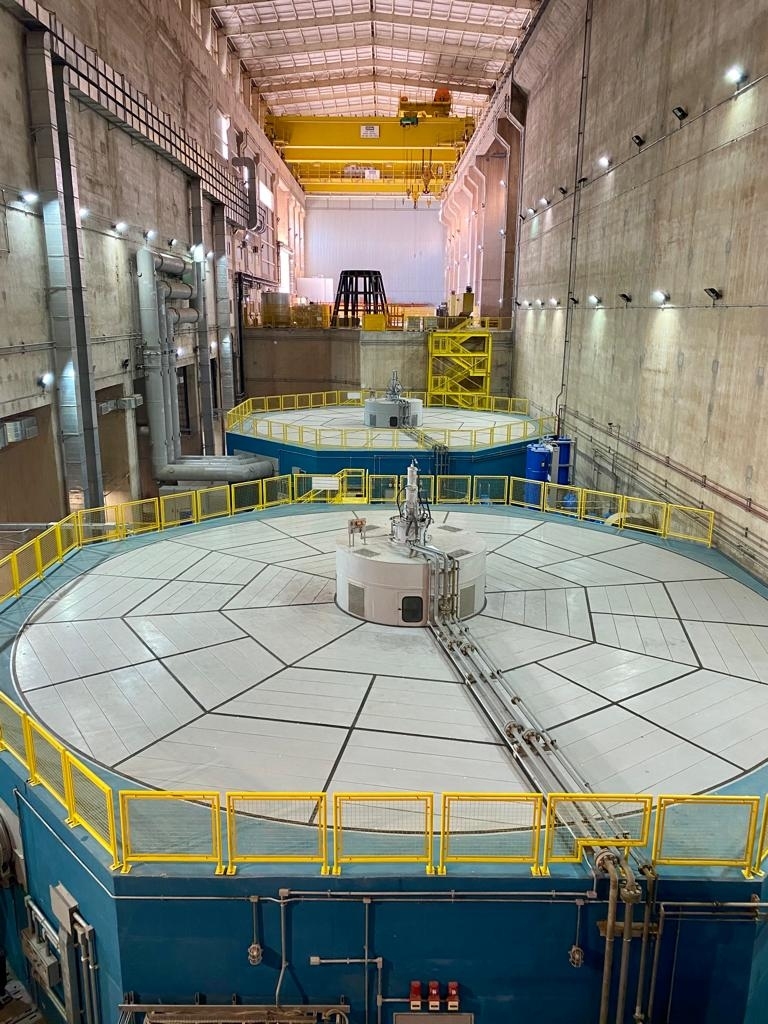

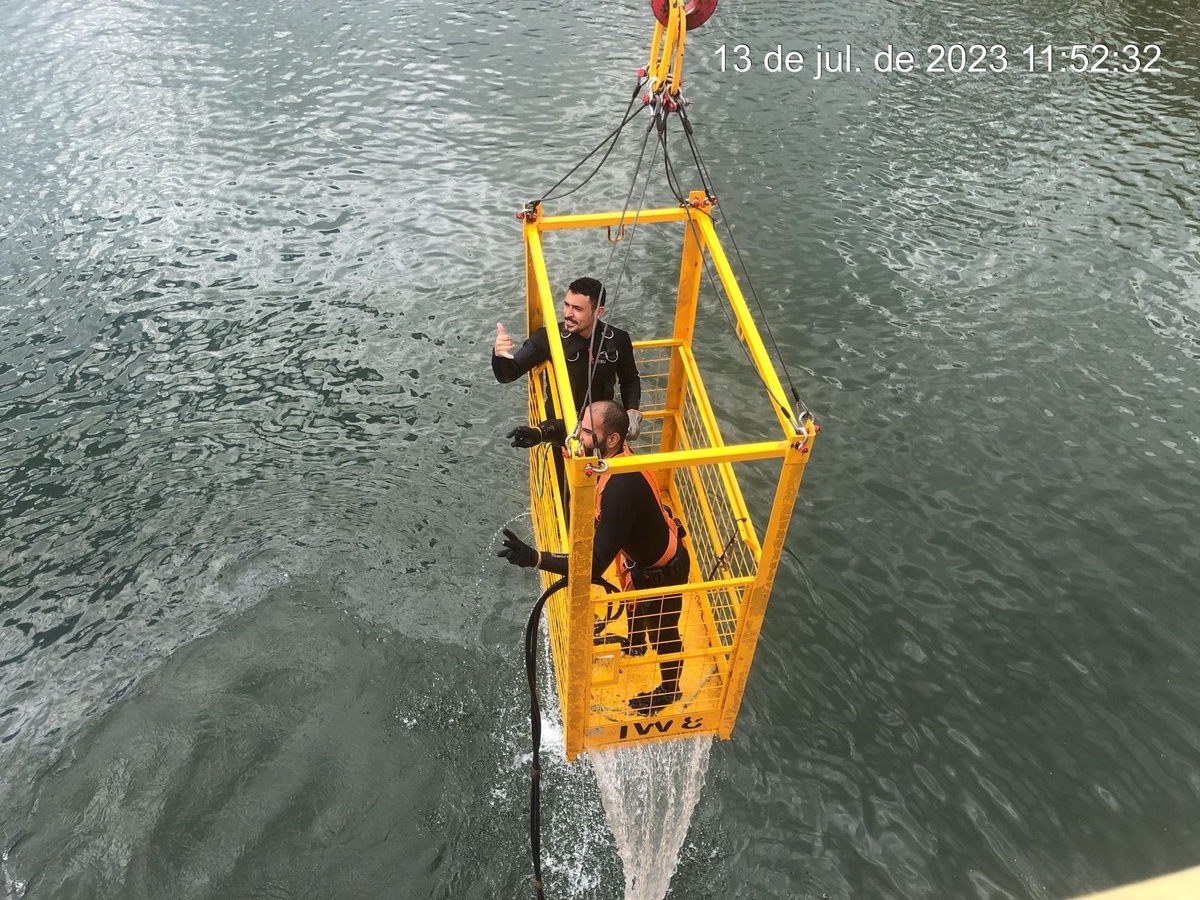

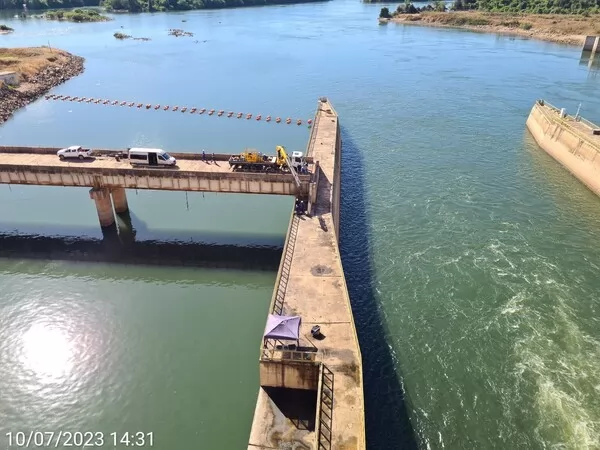

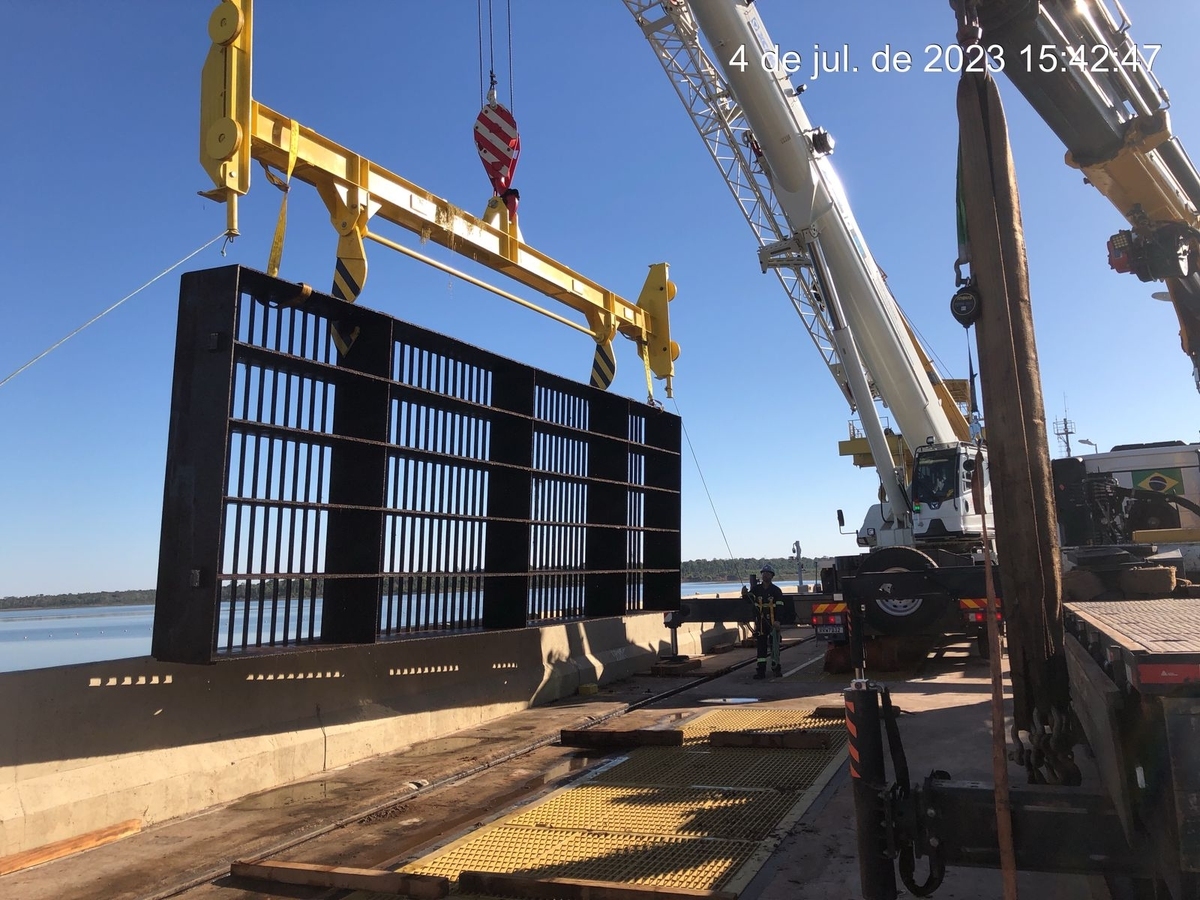

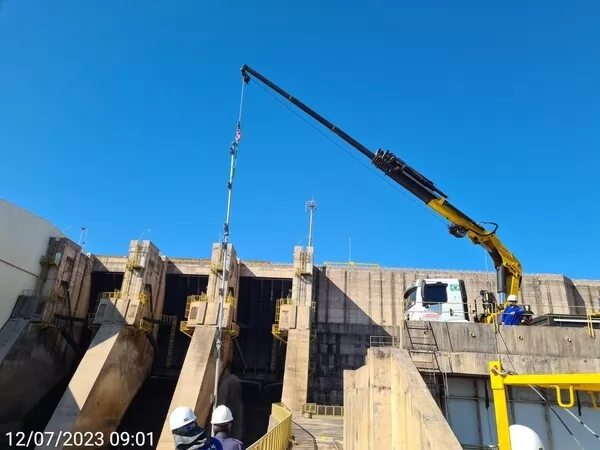

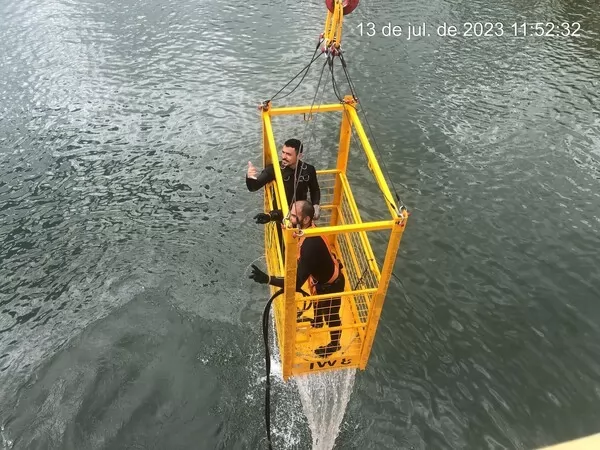

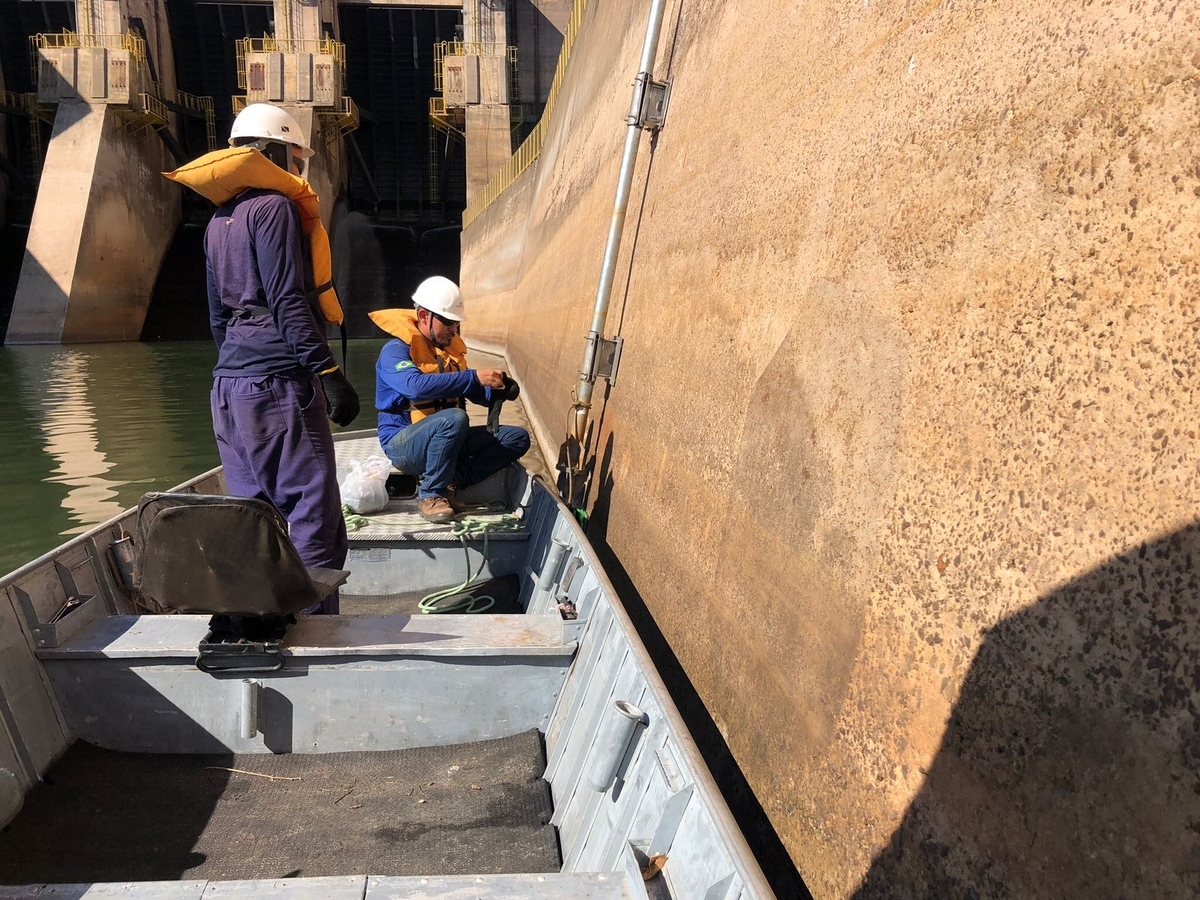

Para a realização da parada foram mobilizadas cerca de 110 pessoas e o apoio de 13 empresas na execução de mais de 100 atividades, entre elas limpeza da Unidade, troca das grades e checagem das estruturas.

“Este é um trabalho em equipe. O empenho e a sinergia entre a UHE Sinop, EDF Serviços e terceirizadas, somada à estratégia de revezamento de turnos, contribuíram com a redução do tempo da parada da UG2. A excelência da manutenção e a antecipação da disponibilização da máquina para o SIN contribuem com benefícios energéticos para o país e ganhos econômicos para o empreendimento”, destaca o coordenador geral de obras da Sinop Energia, Bruno Moço.

Para o diretor-presidente da Sinop Energia, Ricardo Padilha, a UHE Sinop vem se aperfeiçoando a cada ação. “Desde que o empreendimento começou a operar em 2019 são realizadas paradas programadas anualmente. Com isso, a companhia aperfeiçoa cada vez mais o planejamento das atividades e as técnicas utilizadas. O resultado é o trabalho finalizado com redução no tempo de duração. Em 2022, a manutenção da UG1 foi encerrada com 24 horas de antecedência e em 2023 comemoramos a antecipação do trabalho na UG2 em 41 horas”, conta o diretor.

A diretora Administrativa Financeira e de Relações com Investidores, Vera Rett, ressalta a importância da parada programada para a operação e contribuição energética do Brasil. “Encerramos mais uma manutenção preventiva com sucesso, assegurando a integridade dos equipamentos e a segurança dos colaboradores envolvidos na ação. Dessa forma, a UHE Sinop continuará cumprindo o compromisso de levar energia para metade da população do Mato Grosso e para o país por meio do Sistema Interligado Nacional”, afirma Vera.

Sobre a Sinop Energia

A Sinop Energia é responsável pela construção e operação da Usina Hidrelétrica (UHE) Sinop. A empresa é uma sociedade de propósito específico formada pelos acionistas EDF Norte Fluminense (51%), Eletronorte (24,5%) e Chesf (24,5%). Com capacidade instalada de 401,88 MW e localizado no rio Teles Pires, o empreendimento gera energia limpa e renovável para metade do estado de Mato Grosso.

UHE Sinop conclui antes do prazo parada programada da Unidade Geradora 2
UHE Sinop conclui antes do prazo parada programada da Unidade Geradora 2
UHE Sinop conclui antes do prazo parada programada da Unidade Geradora 2
UHE Sinop conclui antes do prazo parada programada da Unidade Geradora 2
UHE Sinop conclui antes do prazo parada programada da Unidade Geradora 2
UHE Sinop conclui antes do prazo parada programada da Unidade Geradora 2
UHE Sinop conclui antes do prazo parada programada da Unidade Geradora 2

CONSENTIMENTO COOKIES:
Nós coletamos cookies em nosso site para prover uma melhor experiência, conforme suas preferências e consentimento. Veja mais detalhes em nossa Política de Cookies:
